关于两起典型吊装卸扣事故的通报




事故通报一:
2019年9月28日15点20分许,位于泉州市丰泽区东海街道辖区中渌广场施工现场发生一起一名施工人员
被掉落的塔吊料斗砸伤,经送医院抢救无效死亡
的事故。近日,丰泽区相关部门组成调查组,现已查明事故原因,具体如下:

施工员周冬波在地下室东南角落测量第二道支梁垫层水平标高时,他所处位置有一个方形空料斗影响其架设测量工具(全站仪),周冬波便用随身携带的对讲机指挥1#塔吊司机蓝可将空料斗吊走,蓝可接到指令后操作塔吊将吊钩索具放至指定位置。


周冬波自行操作塔吊吊绳上的U型卡锁料斗,并指挥塔吊司机提升吊物,
本人并未离开起吊点
。15时20分许,当料斗提升至第一道支撑梁面上方约6米,塔吊吊臂欲回转时,
料斗瞬间掉落。
在地面上的塔吊指挥工万绍安发现后,随即用对讲机呼叫塔吊司机将吊钩放下,同时让附近作业工人蒲光仁重新将吊绳上的U型卡锁料斗后提升,才发现周冬波被倒扣在料斗内。现场人员当即联系120急救车将其送往泉州二院东海分院抢救,经抢救无效于16时30分许死亡。


直接原因:
为施工员周冬波在使用U型卡锁料斗时,
未正确将U型卡的螺栓锁入螺丝槽内便指挥塔吊司机提升吊钩,
当吊钩提升至地面后吊臂旋转时,U型卡吊绳受力方向产生变化,
吊绳滑出U型卡
导致料斗脱落。施工员周冬波不具有司索资质,擅自操作U型卡锁起重物,违章进行塔吊指挥,且在吊物起吊后未能及时离开起吊点。



类似情形



事故通报二:2020年3月9日8时20分,莱芜市国泰经贸有限公司发生一起起重伤害事故,造成1人死亡,直接经济损失130万元。


近日,山东济南钢城人民政府发布了关于对《济南市钢城区“3·9”莱芜市国泰经贸有限公司一般起重伤害事故调查报告》的批复,调查报告全文如下:


事故发生经过
2020年3月9日上午8时许,当满载钢捆的货车到达国泰公司院内后,按照平常惯例,李永实、赵发坤和王自平自行开始进行钢捆卸车、堆垛作业,其中,赵发坤和王自平负责摘钩,李永实负责用遥控器操作行车。8点20分,李永实操作行车,用该行车的小钩,将吊运的两捆钢材(热轧H型钢,W8×18/13.11m,14pcs/4882kg,两捆理论重量9.764吨)下降到距离地面钢捆垛(垛高2.4米,宽3.2米,长13.2米)上方1.5米处时,行车“小钩”下挂的横梁一端的卸扣发生断裂,吊运的钢捆随即坠落至下方钢垛的边缘,连同被砸落的型钢一同向地面坠落,将正在钢垛下部清理铁钥子的赵发坤砸中。


事故发生的直接原因
经调查认定,国泰经贸公司操作人员在进行钢捆卸车作业时,由于使用的吊具上的卸扣突然断裂,造成起吊的钢捆坠落,砸中吊物下方的操作人员,是事故发生的直接原因。
事故发生的间接原因
1、国泰经贸公司对设备的管理混乱
国泰经贸公司对经营过程中涉及的行车及附属部件安全管理不到位:
(1)国泰经贸公司经营过程中所使用的行车卸扣,未在扣体上标注制造商的识别标记或符号,无追溯标记,
极限工作载荷标示不规范
不符合《一般起重用D型和弓形锻造卸扣》(GB/T25854-2010)规定。所使用的卸扣从一般经销商购买,未向经销商索要产品合格证。国泰经贸公司经营过程中所用到的行车,未装设运行声光报警器,
不符合《通用门式起重机》(GB/T14406-2011)规定
,致使行车在运行过程中,操作人员无法向周边人员发出安全提醒信号。
(2)该行车未向市场监管部门申报并进行登记,
未经具有专业资质的机构检测、检验合格,未进行自行检测和维护保养。
(3)国泰经贸公司私自对使用的行车进行改造,聘请的个人不具备与特种设备改造相适应的生产条件和检测手段,在改造施工前未将拟进行的特种设备改造情况告知市场监管部门,改造完成后未经检验检测机构按照安全技术规范的要求进行监督检验合格就投入使用,无法保证安全。
2、国泰经贸公司未制定安全操作规程
3、国泰经贸公司对从业人员的教育培训不到位
吊装带断裂




起重机械操作21个安全要点

1.安全站位

在吊装作业中,吊杆下、吊物下、被吊物起吊前区、导向滑轮钢绳三角区、快绳周围、站在斜拉的吊钩或导向滑轮受力方向等都是十分危险的,一且发生危险极不易躲开。所以,工作人员的站位非常重要,不但自己要时刻注意,还需要互相提醒、检查落实,以防不测。
2.正确认知吊索具安全系数
吊装作业中,工作人员无吊索具安全系数的正确认知,往往以不断为使用的依据,致使超重作业总是处在危险状态。
3.拆除作业中一定要对遭遇的各种因素有预见性
比如:物件估重,切割的彻底性,拆除件受挤压增加荷重,连接部位未经检查就强行起吊等。
4.杜绝失误性操作
吊装作业与很多施工不一样,涉及面大,经常使用不同单位、不同类型的吊车。日常操作习惯、性能、指挥信号的差异等因素很容易引发误操作,所以要特别谨慎。
5.对被吊物体绑扎一定要牢
高空吊装拆除时对被吊物要采取“锁”而不是“兜”;对被吊物的尖锐棱角要采取“垫”的措施。
6.滚筒缠绳不紧
大件吊装拆除,吊车或机动卷扬机滚筒上缠绕的钢绳排列较松,致使受大负荷的快绳勒进绳束,造成快绳剧烈抖动,极易失稳,结果经常出现继续作业危险,停又停不下来的尴尬局面。
7.临时吊鼻焊接不牢
(1)临时吊鼻焊接强度不够。这里所讲的焊接强度不够,是指由于焊接母材表面锈蚀,施焊前清除锈斑不彻底,造成焊肉外表美观丰实,而实际焊肉与母材根本没有熔解在一起,载荷增加或受到冲击,便发生断裂。
(2)吊鼻受力方向单一。在吊立或放倒长柱形物体时,随着物体角度的变化,吊鼻的受力方向也在改变,而这种情况在设计与焊接吊鼻中考虑不足,致使有缺陷的吊鼻在起重作业中突然发生折断(掰断)。这类情况需要事先在吊鼻两侧焊接立板,立板大小厚度最好由技术人员设计。
(3)吊鼻焊接材料与母材不符及非正式焊工焊接。
8.吊装工具或吊点选择不当
设立吊装工具或借助管道、结构等作吊点吊物缺乏理论计算,靠经验估算的吊装工具或管道、结构吊物承载力不够或局部承载力不够,一处失稳,导致整体坍塌。
9.滑轮、绳索选用不合理
设立起重工具时,对因快绳夹角变化而导致滑轮和拴滑轮的绳索受力变化的认识不足,导向滑轮吨位选择过小,拴滑轮的绳索选择过细,受力过载后造成绳断轮飞。
10.无载荷吊索具意外兜挂物体
有很多事故是这样发生的,起重工作已经结束,当吊钩带着空绳索具运行时,自由状态下的吊索具挂拉住已摘钩的被吊物或其它物体,操作的司机或指挥人员如反应不及时,瞬间事故便发生了,而这类事故对作业人员和起重机具具有非常恶劣的后果。
11.起重吊装施工方案与实际作业脱节
主要表现为内容不全,缺乏必要的数据或施工方法与实际操作情况不符,使施工方案变为应付上级检查过关的挡箭牌,而没有起到指导施工的作用。
12.空中悬吊物较长时间没有加封安全保险绳
有的设备或构件由于安装工艺程序要求,需要先悬吊空中后就位固定,而有的悬吊物在空中停留时间较长,如果没有安全保险绳,一旦受到意外震动、冲击或焊把线等伤害,将造成悬吊物坠落的严重后果。
13.工序交接不清或多单位施工工序平衡有漏洞
如有的结构或平台上一班拆除但下班交接不清楚,张三搭的棚子能否上人王五不知道,甲单位切断了平台梁而乙单位继续往平台上放重物,以致造成临时支撑过载。结果是问题发生了,还不知道是怎么回事。
14.施工忙于进度确认不够
吊车站位没有进行地下咨询;作业前对吊运物重量确认不准及周围环境中的高压线路、运转设备、煤氧管道泄漏点等隐患和业主单位的安全警示标志没有及时发现而吃大亏。
15.使用带有“毛病”的吊索具
有些人为了省事,找根绳扣就用,殊不知这是别人扔的报废的绳扣,有的受过内伤,有的局部退过火,还有的让电焊打过,而这些毛病和问题是不容易检查出来的;还有的贪图便宜购买非正式厂家生产的滑轮、吊环等不合格吊具,使工人作业时提心吊胆。为了确保施工安全,请不要用别人扔的绳扣,对损坏报废的绳扣及时切断,防止他人误用;不要购买非正式厂家生产的吊具。
16.将麻绳当作安全绳
因为麻绳的承载性能远远不及钢绳,而且麻绳在日常保管及使用中极易遭受损害而降低抗拉力,所以,使用麻绳作安全绳起不到安全作用,反而使人产生心理依赖造成事故。
17.未设警示区
大件吊装及高空作业下方危险区域未及时拉设安全警示区和安排安全监护人,导致他人不明情况进入危险区域而发生事故。
18.吊车长臂杆吊重物对“刹杆”考虑不周
吊车长臂杆起吊重物时,由于吊车臂杆受力下“刹”,杆头与重物重心垂直线改变,如起杆调正不准,将造成被吊重物瞬间移位,如作业人员考虑不周,没采取回避措施(特别是在空中),就可能是一起事故。
19.两车同抬翻转一件物品计重不准
由于翻转中重心在变换,如果计算不准,特别容易导致其中一台吊车过载失稳而发生问题,这方面如果发生问题不但威胁到人的安全,而且机械经济损失巨大,历史上有深刻的教训,需要特别引起施工及技术人员的重视。
20.危险区域作业未采取必要的防范措施
如在天车梁上作业,事先与天车司机联系确认不够或因天车司机忙中出错的误操作,由于未采取挂警示旗、警示灯、设车档等措施,致使天车突然出现,施工人员躲避不及发生意外。
21.对气候影响考虑不足
露天未安装完的龙门吊等起重设备没采取可靠的封固措施,使用中暂停的塔吊吊钩没升到安全位置或锚封在较轻的重物上等,一阵风刮来便可能造成事故,有时突然出现阵风暴雨使电源短路,想抬钩都来不及。所以,养成良好的施工作业习惯非常重要。再有,风天大件吊装必须要考虑风载对吊车的影响因素,有危险或风力超过安全规定时不要作业。

何时报废?起重绳索、吊索具缺陷判定及报废标准


1.缺陷:钢丝挤出 处理:立即报废



2.缺陷:单股钢丝绳 绳芯挤出 处理:立即报废



3.缺陷:绳股凹陷、绳直 径局部减少 处理:检查或降低载荷



4.缺陷:绳股挤出/扭曲 处理:立即报废



5.缺陷:局部压扁 处理:立即报废



6.缺陷:纽结(正向) 处理:立即报废



7.缺陷:纽结(逆向) 处理:立即报废



8.缺陷:绳股挤出/扭曲 处理:检查、降低载荷、严重报废

9.缺陷:笼状畸变 处理:立即报废



10.缺陷:外部磨损处理:润滑、观察



11.缺陷:绳股凹陷、绳 处理:立即报废



12.缺陷:表面断丝 处理:一捻距内2处 断丝或10%断丝报废



13.缺陷:内部绳股突出 处理:立即报废



14.缺陷:局部直径变大 处理:增大5%,立即 报废



15.缺陷:局部压扁处理:立即报废

02卸扣使用方法

以我们常用的U型卸扣为例示意,为便于说明,对卸扣的组成做如下定义,见下图:

我们知道,卸扣是最常用的一种索具,吊装必备,使用最为频繁,卸扣相对简单,但也更容易出现问题。目前,主要使用卸扣的方式有如下三种:

第一种

第二种

第三种
三种方式哪一种是正确的,哪一种是错误的呢?


我们逐一来说明先说第一种,卸扣横向受力,我们说这种使用方式是不对的,卸扣的正确受力如下图所示:

第一种受力方式,钢丝绳的力作用于扣体上,这极容易造成卸扣变形,从而使吊物脱落(因试验工具有限,无法展示将卸扣最终拉变形的画面)。
第二种受力方式,在提拉钢丝绳的过程中,钢丝绳作用在卸扣销轴上的摩擦力极容易将销轴转出,从而使吊物脱落而发生危险。
第三种受力方式,销轴在固定端,起吊过程不产生转动,很好保证卸扣连接的紧固,所以是正确的。
03吊斗钢丝绳的优秀做法

吊斗钢丝绳绳夹4个,且方向设置正确
吊斗钢丝绳内侧设置鸡心环、卸扣,防止钢丝绳磨损

吊斗钢丝绳长度超过30cm
(钢丝绳采用编结固接时,编结部分的长度不得小于钢丝直径的20倍,并不应小300mm)
04吊装捆绑,通常有三种方法

一、兜绳捆绑法:
将吊装带从重物的底部穿过,绳头挂在吊钩上的捆绑方法。这种方法主要适用于装箱设备或外形比较规则的设备。

二、卡绳捆绑法:用卡环把吊索卡出一个绳圏,再用绳圈捆绑起吊重物的方法。采用卡绳捆绑法时,一般是把捆绑绳从重物下面穿过,然后再用卡把绳头和绳子中段卡接起来,绳子的中段在卡环中可以自由窜动,当捆绑绳受力之后,绳圈在捆绑点处对重物有一束紧的力,当重物达到垂直的程度后,捆绑绳在重物的表面就不会滑绳。


三、卡环连接捆绑法:
用卡环把吊索的绳头和重物上的吊环、吊耳连接起来进行起吊重物的捆绑方法。这种方法常用于吊耳或是吊环的设备、重物的捆绑,根据重物上的吊耳或是吊环的多少,采用相应的卡接点数。

05钢丝绳常见不合格照片汇总(实图版本)

钢丝绳的规格型号应符合塔机使用说明书的要求,润滑良好,与金属结构无摩擦。钢丝绳不得有扭结、压扁、弯折、断股、笼状畸变断芯等变形现象,也不得磨损严重。(直径不得减小7%,断丝数不得大于总根数的10%。)


黄金城 [分享]什么是安全技术交底?谁编制?谁负责交底?

黄金城 报导:标签:
安全技术交底
安全技术
安全技术交底活动的目的
工程技术措施
安全施工

什么是安全技术


安全技术是从施工技术中分离出来的一种技术,具有一种预防和控制事故功能的技术,是预防、控制和避免事故发生的物质手段和管理措施。在工程施工管理中,安全技术为控制事故发生,确保经济效益实现,促进经济技术发展,发挥了重要作用。











安全技术的基本任务


1)对将要开展的工程项目施工进行危险源和施工风险排查。 2)对排查出的危险源和施工风险进行分析和评价、评估,找出 并确定重大危险源, 对重大危险源进行登记。 3)根据评价结果,制订应对危险的安全技术措施和预防措施;对有较大危险的高危作业,制订专项安全预防措施,必要时,制订防范事故的应急措施。 4)总结以往类似工程施工曾经发生的事故,进行分析,找出原因,结合将要开展的工程施工,制定相适应安全技术措施和预防措施,采取改善劳动条件、消除施工中的危险,防止事故发生,实现安全生产。 5)收集各种与施工安全有关的信息和相关资料,作为制订安全技术措施和安全预防措施的依据。 6)编制安全教育培训教材、安全生产宣传资料和落实计划。 7)编制各项应对突发事件,生产安全事故的《应急预案》。 8)分析、研究和制定避免事故发生的方法、措施和方案。  通过上述工作,达到预防、消除和避免事故的发生,保护施工作业者在生产劳动活动中的生命安全和身体健康,不断提高劳动生产效率的目的。











安全技术的基本依据


随着生产力的发展,新的发明、新技术、新工艺、新材料、新设备不断出现,在刚开始时,人们对其性能和危害因素不可能完全认识和掌握,在使用或运行过程中,有可能会造成对作业者或周围人群的伤害。人们为了避免伤害事故发生,开始研究如何避免和预防事故发生的办法——安全措施,因此,便产生了安全技术,安全技术的任务就是避免人为失误的操作和各类安全事故的发生。 由于工程项目千变万化,需要根据具体情况制订施工方案和施工工艺。往往由于能够投入资源和允许的资金限制,就有可能采用廉价的投入和落后的施工工艺完成工程建设;风险的伴随,就必须通过数据、力学、材料结构分析、环境调查等手段完善安全技术措施,制订切实可行的安全施工方法和安全保证措施,保证施工安全。这些数据、力学分析、物理理论等,就是安全技术的基本依据,这些基本依据为制订安全技术措施奠定了基础,如果基本依据缺失,方案、措施也不可能完美。











开展安全技术交底活动的目的


在工程施工开工前,组织工程技术人员、施工管理人员和一线施工作业人员开展安全技术交底活动,把即将开展施工需要交待的施工工艺、工序、投入的机械设备、工程质量要求、施工过程中存在的危险因素、应对危险的安全技术措施、预防措施、应对突发事件危害的应急处置措施和救援行动需要注意的事项等进行交待。通过安全技术交底的超前管理活动,实现施工安全、工程质量、工程进度全面收获的目标。 安全技术交底活动是施工管理中的重要组成部分。安全技术交底活动是施工安全管理中不可缺少的过程。是一种超前的管理手段。必须安排在工程施工开工前组织全体工程技术人员、现场管理人员和施工作业人员开展这项活动,让施工作业人员能够提前了解施工中需要控制的工艺、工序、质量和安全注意事项,提前对施工中需要关注的问题进行理解和消化,最大限度的避免质量和安全事故,实现安全、优质、高效的完成施工任务的目标。












安全技术交底的意义


对将要开工的工程施工项目通过危险源和施工风险的排查,找出现实中存在的不安全因素,进行分析和评价,制订应对危险的对策、措施;提前向作业人员告知,让作业人员提前有个认识的过程,提前运用预防危险的技术(安全措施),防止作业中的职业危害,实现无失误、无事故的完成工程建设施工任务的目标。











哪些项目需要开展安全技术交底


1、工程开工前,由业主或项目部组织工程技术人员和管理人员的大交底。 2、分部、分项工程在开工前,组织工程施工的一线员工、工程技术人员和现场管理人员开展的安全技术交底活动。 3、技术比较复杂或施工难度较大的施工项目,在开工前应当组织安全技术交底活动。 4、危险性较大的施工项目,在开工前应当组织开展安全技术交底活动。 5、新工艺、新设备、新技术、新材料使用前,组织开展安全技术交底活动。











安全技术交底活动必须交待的内容


1、交待清楚工程概况、工程技术措施和需要关注的相关重点。 2、交待清楚施工采用工艺、技术、关键工序、机械设备及安全技术措施和注意事项。 3、交待清楚施工存在的难度,重点交待工艺复杂的情况和部位。 4、交待清楚需要注意的工程质量关键问题和质量需要控制的内容。 5、交待清楚工程质量检验、检查时,应关注的重点要求和质量检查活动时需要配合的工作。 6、交待清楚工序交接时,应注意交代的重要事项和岗位职责。 7、向施工作业人员如实告知在施工中存在的施工风险、危险因素和重大危险源的实际情况。 8、向施工作业人员如实告知在施工作业中应如何应对危险因素的安全技术及预防措施。 9、向施工作业人员如实告知应如何应对突发事件发生时的应急处置措施和自我保护措施。 10、向施工作业人员交待清楚容易发生事故的作业内容、工序和部位,以及安全防护措施。











应向哪些人进行安全技术交底


1、对施工一线的作业人员开展交底活动,因为一线作业人员需要在第一时间了解施工的工艺和质量、安全的要求,才能够实现安全、优质地完成施工的目标。 2、与有关的工程技术人员应参加安全技术交底活动。让他们了解工程施工中控制质量和安全的关键问题。 3、与施工有关的所有现场管理人员必须参加安全技术交底活动,要求他们在施工管理中,必须控制好工程质量和施工安全,落实各级岗位职责。 4、工艺复杂、危险性较大的施工项目,应在交底活动后组织讨论,进一步完善交底的内容,以防后患。 5、工艺简单、危险性较小的施工项目,可采用文件传达的方法,但要在班前做好安全和质量的交待。 6、安全技术交底须有文件下发至班组,供施工作业人员在需要时随时查阅,便于作督促业人员参照执行。 7、发生事故,必须查阅交底资料。











开展安全技术交底的 活 动 方 法


1、组织与施工有关的人员采用培训、开会的方法。交底活动应有交底资料、人员有签到、有现场照片记录。 2、工艺简单、危险较大的施工项目,交底活动可与安全培训活动合并进行。必须向施工作业人员如实告知施工中存在的危险和应对危险的安全技术措施和预防措施。 3、大型工程施工的安全技术交底活动,由于施工人员多,应按分部分项工程项目,分批开展活动;首先对管理人员和班组长、生产骨干进行交底,再组织作业人员传达、讨论。 4、工艺复杂、危险性较大的施工项目在交底活动中应进行详细交待,并组织讨论。 5、开展交底活动前,应提前将交底文件下发到班组,可以提前组织生产骨干讨论。 6、应要求作业班组妥善保存下发的安全技术交底文件资料,便于随时参照执行。











交底资料的编写与审批


1、大交底活动的资料应由项目总工编写;上报本单位总部,由上级公司的总工程师审核,公司总经理审批。 2、分部分项工程的交底资料由工程部的技术人员编写;安全管理部门根据工程部编写施工技术方案等资料,对危险源排查、应对危险的安全预防措施、应急措施等内容进行完善;交底文件由工程部负责人审核、项目总工审批。 3、班组长应在上班作业前,向作业人员做好安全、质量要求的详细交待。











由谁来主持交底活动


1、由项目经理主持安全技术交底活动的大交底;由项目总工程师进行交底。 2、由分管生产的副经理主持分部分项工程的安全技术交底活动;由工程部负责人进行交底,安全部门负责人做危险源、安全措施等安全问题的告知和交待。 3、作业班组由班组长在上班安排工作时,交待安全注意事项,班组安全员交待清楚作业中存在的危险和安全注意事项,随时进行检查。











施工单位普遍存在的交底问题


1、项目部主要负责人不重视安全技术交底活动。交底活动文件和记录中找不到项目经理、项目总工等主要领导在的签字记录。交底活动流于形式。       2、组织安全技术交底的干部不懂得安全技术交底是做什么的。 3、没有建立《安全技术交底制度》或有制度不落实。不能按制度化管理的要求落实交底活动。在交底资料中找不到能证明开展活动和参加活动人员的有关记录。有的制度只是一纸空谈。 4、有的单位技术负责人或编写资料的人根本不懂安全技术交底活动是怎么回事;由于不懂得安全技术交底的作用,他们将各工种的安全操作规程等安全技术培训用的资料,做为安全技术交底的文件下发、签收,其实,就没有开展安全技术交底活动。是为了应付检查而编造的资料, 无法区分安全教育培训与安全技术交底的情况。 5、编制的安全技术交底资料没有针对性、不能突出重点。反映在编写的资料中没有工程概况、没有交待清楚施工重点、没有施工工艺和重点工序的点评、没有指出施工存在的难度和危险的内容、没有提出控制安全质量的措施、没有配合质量检查验收提供的条件、没有应对危险的安全技术措施和预防措施、没有应对突发事件的应急措施、没有描述可能发生的事故及预防措施。 6、交底文件编写存在工程技术部门与安全管理部门各自为政的分工分家问题。具体表现在:交底文件中出现了各有不同的两个文件版本。由于缺乏沟通和往来,两个交底文件多处出现了矛盾的地方。结果,两个部门各开展各的安全技术交底活动,作业人员在接受交底时,感觉到矛盾重重。   施工技术是安全管理的载体。施工技术和安全管理是不可分割的,两者分家了,各做各的,相互不联系和沟通,施工管理很容易出现漏洞,甚至会发生安全事故。 7、未组织一线作业人员开展安全技术交底活动。交底活动只是将交底文件下发给相关管理部门或某个现场管理干部,只要求接受交底文件的人在文件签收单上签字、签收就行了。安全技术交底活动究竟有没有开展,《安全技术交底制度》怎么落实,没有人过问。交底文件在签字、签收的人员手中“旅游”;真正需要接受交底的人员对交底内容一无所知,交底活动走过场,造成了安全、质量管理的被动局面。 8、工程技术人员和现场管理人员对安全技术交底活动不当回事,错误认为交底活动是应付上级检查的活动。认为作业人员正确认识、掌握施工技术和安全操作知识与施工安全质量关系没有。 9、由于施工管理混乱,造成不能正常组织有关施工作业人员开展安全技术交底活动。由于管理不到位,造成了安全技术交底活动确实没办法开展起来。 10、在企业内部不能实行统一的管理,工程技术部门和安全管理部门各自为政,不能相互沟通。不能正常地开展安全技术交底活动;建立的交底台帐混乱。在上级检查时,相互推却责任。尤其在事故发生时,要提供安全技术交底资料依据时,没一个部门能够提供说明问题的资料。造成十分被动局面。











交底活动应注意的事项


1、编制的交底文件应有针对性。 2、交底活动的对象要明确。 3、应有计划、有组织的安排交底活动。开展交底活动时,交底资料应发至班组,参加交底活动的人员应有签到、有影像资料记录,在台帐中记录清楚。 4、在交底活动中,应将施工中存在的危险和风险、应对危险的安全技术措施向施工作业人员交待清楚。 5、在交底活动中,应将应关注的工艺、质量和安全问题重点交待清楚。 6、在交底活动中,应将需要控制的质量检验的要点交待清楚。 7、每个施工作业都应当参加安全技术交底活动,要他们知道施工安全、工程质量控制的重点。 8、开展安全技术交底活动时,应当请监理工程师参加,请监理工程师做监理的交底和交待。 9、安全技术交底应与安全技术培训教育区分开,避免将施工中的安全技术培训知识与安全技术交底混淆在一起。必须清楚交代的施工中需要交待的重点。 10、危险作业和施工工艺复杂的作业,应当请有经验的老职工,甚至请专家进行交底。交待技术复杂和危险性较大施工的安全技术措施和工艺控制重点措施。











特殊的交底活动


1、预防自然灾害的安全交底活动;在接到自然灾害预报,布置防灾减灾行动的同时,应对防灾减灾行动中可能发生的危险和危害向参战人员进行如实告知。特别要强调随时做好预防危害、伤害的安全防护措施。在自然灾害形成,对灾难需要抢险救灾时,一定要强调和交待清楚安全注意事项、危急情况时的应急逃生措施。应对自然灾害的安全交底活动是在情况紧急的条件下开展的,因此无法用计划安排。但是,必须要及时、认真地进行交待。 2、事故救援行动的安全交底在事故发生现场开展应急救援行动时,可能会危及救援人员的人身安全。在指挥救援行动时,必须保证救援人员的生命安全。行动前,必须对参加救援行动的人员进行危险情况的告知和安全防护措施的交待,交待清楚安全注意事项、必须注意采取的安全技术措施和对伤员的保护措施。 3、灾后恢复生产的安全技术交底:无论自然灾害还是生产安全事故后的恢复生产,应当先对现场开展安全检查,根据现场危险排查、检查的结果,组织开展安全技术交底活动,交待清楚恢复生产方案、现场存在的危险和应对危险的安全预防措施;首先讲解清楚施工用电安全检查和防范措施,防止在送电时造成意外事故。 4、大型施工活动的安全技术交底 由于开展大型施工生产活动需要投入的机械设备多、施工范围广,参建人员数量多 ,容易发生意外伤亡事故。因此,在开展大型施工活动前,应组织开展安全技术交底活动。在交底中应将施工组织分工、需要控制的重点、机械设备安全运行、施工中的危险因素、材料供应、道路畅通要求、质量要求、安全注意事项、应急措施、后勤保障供应和各个岗位的安全岗位职责等,向参加施工的作业人员交待清楚,并随时做好安全防护措施。 5、重大社会活动的安全交底 施工单位在施工过程中,需要开展一些社会活动,由于参加的人多,场地、道路等社会活动属人员聚集场所,有可能发生拥挤、踩踏等突发事件。因此,在组织活动时,应提前分析可能出现的危险,制订应对可能出现危险的《应急预案》,落实有关维护安全的措施。在安全交底活动中,将不利因素、可能发生的突发事件和应对突发事件的应急措施进行传达、交待,将安排的应急行动措施向相关人员讲解清楚。

本文来源于网络,仅供交流分享

黄金城施工技术交流群
每日推送优选资料黄金城 感谢您收看

黄金城 [讨论]节材与材料资源利用管控要点及实施措施

黄金城 报导:标签:
绿色施工
绿色施工措施
绿色施工管控
五节一环保
节材与材料资源利用

01
节材与材料利用控制指标



住建部下发实施指南要求指标,可作为提升目标参考。不同主要材料项目,损耗率不同,制定时,应结合定额目标进行量化,换算到t,m3、m2等具体节约数量,负责达不到量化管控的目的,相当于定性目标。

02
主要材料内容及消耗量

1、建筑实体主要材料

实体主材主要包括:钢材、木材、水泥、砖、砂子、石子。随着商品混凝土的应用,水泥、石子、砂子等应应进行调整。除主材外,必须包含装饰、安装主要材料,做到全过程管控。管理人员一定要和预算对接,提出具体控制量。
2、非实体材料重复利用率

模板、方木选型不合理、控制不严,是现场浪费最大的,直接影响经济效率。
3、土方平衡利用、提高建筑垃圾回收利用率

03
材料管理


实现了信息化、智慧化管理



进行信息化管理是节材的基础

中国建研院研究,各企业大家了相应管控平台

04
节材管控要点及措施

节材要点及措施,以下几个方面非常重要:
1、十项新技术应用是重要方面;
2、永临结合具有很好成效;
3、样板引路是有效方法;
4、工具化、标准化是有效措施;
5、新设备,创新工艺是关键;
6、建筑垃圾再利用是有效途径;
7、设计施工双优化非常重要。

1、十项新技术应用是重要方面

   2017版建筑业10项新技术
(1) 地基基础和地下空间工程技术
(2) 钢筋与混凝土技术
(3) 模板脚手架技术
(4) 装配式混凝土结构技术
(5) 钢结构技术
(6) 机电安装工程技术
(7) 绿色施工技术
(8) 防水技术与围护结构节能
(9) 抗震、加固与监测技术
(10) 信息化技术
工程开工后进行识别采用,为新技术采用和节约提供保障。


①应采用BIM技术,设计深化、方案优化、可节约材料。



②高强钢筋与混凝土应用技术

③新型模板及脚手架

改进模板及支撑组合方式,提高周转率



2、永临结合具有很好成效




点击免费试听课程



 绿色施工措施及管控要点指南



黄金城 感谢您收看

黄金城 [分享]一张图几十处违规操作,你都能找到吗?

黄金城 报导:标签:
违规操作
施工建设
安全隐患
生产安全事故
安全隐患排查

施工建设,安全第一
一直是我们不变的口号
但又有几家公司能做到规范操作呢
最近一张安全隐患图火了

先自行补脑

你能看出几处安全隐患
看出来的请补充
你是不是也都这样干的?


工地上的24类安全隐患















三类隐患是安全检查的重点
(一)人的不安全行为
主要有11类,是造成生产安全事故中人的主要直接原因
1、忽视安全,忽视警告,操作错误。 2、人为造成安全装置失效。 3、使用不安全设备。 4、用手代替工具操作。 5、物体存放不当。 6、冒险进入危险场所。 7、攀、坐不安全位置。 8、有干扰和分散注意力的行为。 9、忽视个体劳动防护用品、用具的使用或未能正确使用。 10、不安全装束。 11、对易燃、易爆等危险物品的接触和处理错误等。
(二)物的不安全行为
主要有4类,也是造成生产安全事故中物的主要直接原因。 1、防护、保险、信号等装置缺乏或有缺陷。 2、设备、设施、工具、附件有缺陷。 3、劳动防护用品用具缺乏或有缺陷。 4、生产(施工)场地作业环境不良。
(三)管理上的缺陷
主要有7类,是造成生产安全事故中管理上的主要间接原因。 1、技术和设计上缺陷。 2、安全生产教育培训不够。 3、劳动组织不合理。 4、对现场工作缺乏检查或指导错误。 5、没有安全生产管理规章制度和安全操作规程,或者不健全。 6、没有事故防范和应急措施或者不健全。 7、对事故隐患整改不力,经费不落实。
3
控制安全事故隐患的九个原则


安全常识宣传挂图
1、安全标志

2、消防安全

3、文明施工

4、模板作业安全

本文来源于网络,仅供交流分享

黄金城 感谢您收看

黄金城 [分享]110套16G101图集平法标注及钢筋计算合集

黄金城 报导:标签:
16G101图集
18G901
平法标注及钢筋计算
独立基础底板钢筋
建筑施工技术

资料下载方法:1、点击下方蓝色标题进入资料页面。
   2、点击下载附件进行资料下载。
 (推荐使用电脑或黄金城学社最新版本APP下载哦~)



一、剪力墙的平法标注及钢筋计算

  1. 16G101图集暗柱案例实操PPT
  2. 16G101图集特殊构造的计算PPT
  3. 16G101图集暗梁的计算PPT
  4. 16G101图集连梁的计算PPT
  5. 16G101图集墙柱的计算PPT
  6. 16G101图集剪力墙墙身案例实操PPT
  7. 16G101图集垂直钢筋根数的计算PPT
  8. 16G101图集顶层垂直筋的计算PPT
  9. 16G101图集中间层垂直筋的计算PPT
  10. 16G101图集基础层垂直筋的计算PPT
  11. 16G101图集墙身水平筋的计算PPT
  12. 16G101图集剪力墙的构造分类PPT
  13. 16G101图集剪力墙的平法标注PPT

二、板的平法标注及钢筋计算

  1. 16G101图集跨板受力筋的计算PPT
  1. 16G101图集抗裂筋及温度筋的计算PPT
  2. 16G101图集双边标注板负筋的计算PPT
  3. 16G101图集单边标注板负筋的计算PPT
  4. 16G101图集有梁楼盖板底筋及面筋的计算PPT
  5. 16G101图集板的平法标注及分类PPT

三、梁的平法标注及钢筋计算

  1. 16G101图集箍筋根数及吊筋长度的计算PPT
  2. 16G101图集不伸入支座下部钢筋长度计算PPT
  3. 16G101图集下部钢筋长度的计算PPT
  4. 16G101图集架立筋及侧面钢筋长度的计算PPT
  5. 16G101图集中间座负筋长度的计算PPT
  6. 16G101图集上部通长筋长度的计算PPT
  7. 16G101图集梁钢筋的分类PPT
  8. 16G101图集梁的平法标注PPT

四、框架柱的平法标注及钢筋计算

  1. 16G101图集框架柱案例实操PPT
  2. 16G101图集柱变截面特殊构造PPT
  3. 16G101图集顶层柱筋计算PPT
  4. 16G101图集中间层柱筋计算PPT
  5. 16G101图集底层柱筋计算PPT
  6. 16G101图集嵌固部位柱筋构造PPT
  7. 16G101图集柱的分类及柱筋构造PPT
  8. 16G101图集框架柱的平法标注PPT

五、钢筋的种类及计算

  1. 16G101图集钢筋锚固搭接PPT
  2. 16G101图集拉筋及箍筋长度计算PPT
  3. 16G101图集钢筋的种类及保护层PPT

附:

  1. 16G101钢筋平法应用讲义PPT
  2. 16G101系列图集讲解PPT(图文并茂,225页)
  3. 16G钢筋工程常见问题及防控措施讲义
  4. 70套16G101图集平法识图与钢筋计算PPT合集



结合18G901/16G101图集,详解钢筋施工问题!

独立基础底板钢筋设置
(18G901-3 3-9)
01 基础常见问题

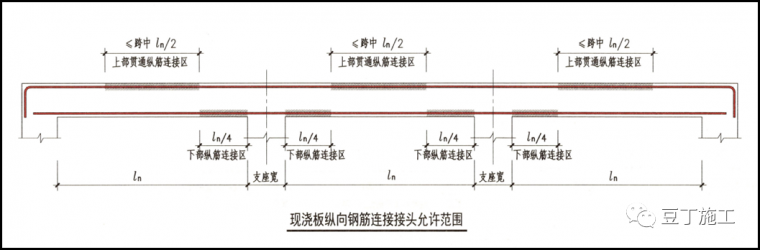

1、采用抗浮底板或筏板基础梁接头位置不应按普通楼层框架梁接头位置设置,且没有错开,基础梁上部纵筋接头应设置在距离支座ln/4区域,下部纵筋接头应设置在跨中区域)。
2、筏板钢筋接头在施工缝处预留长度不够,且接头没错开。
3、独立基础底板钢筋排布,长向钢筋应置于短向钢筋之下。

基础梁纵筋接头位置设置(18G901-3 3-9)
4、筏板面积较大时,可按25%百分率接头设置搭接长度,现场仍按50%接头百分率设置搭接长度,导致钢筋接头浪费。
5、底板纵筋接头长度有的太长,超过一个搭接长度,有的则太短,不能满足规范所要求的长度。底板通长筋没绑扎成平行直线,导致同截面钢筋根数不同。

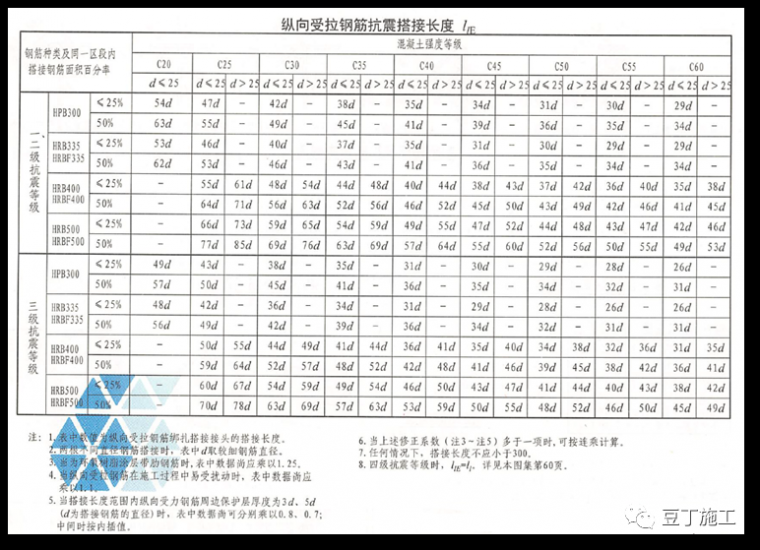

受拉钢筋锚固长度设置(16G101-3 P61)
6、筏板封边构造没按规范和设计,擅自设置筏板上下纵筋弯折长度。

封边构造设置要求(16G101-3 P93)
7、当独立基础底板长度≥2500时,除外侧钢筋外,底板配筋长度可取相应方向底板长度的0.9倍,交错放置,可以节约独立基础钢筋用量。
当非对称独立基础底板长度≥2500,但改基础某侧从柱中心至基础底板边缘的距离<1250时,钢筋在该侧不应减短。

独立基础底板配筋长度剪短10%构造(16G101-3 P70)
0
2
柱常见错误




1、顶层边柱均未设置弯折,16G101规定是当采用柱外搭接时,柱外侧可不弯折,但柱内侧钢筋当梁高度小于锚固时均要求弯折。优先选用梁锚柱,节省钢筋。
2、顶层中柱通常需要弯折,但如果顶层中柱纵筋在梁内满足直锚就不需要弯折。

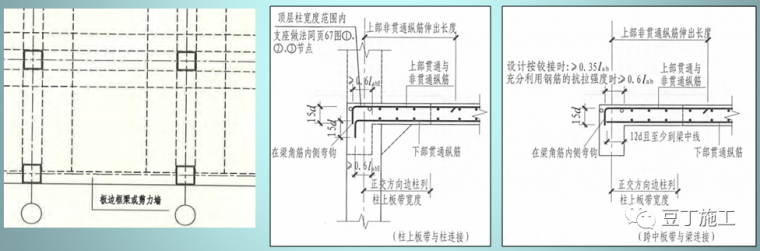

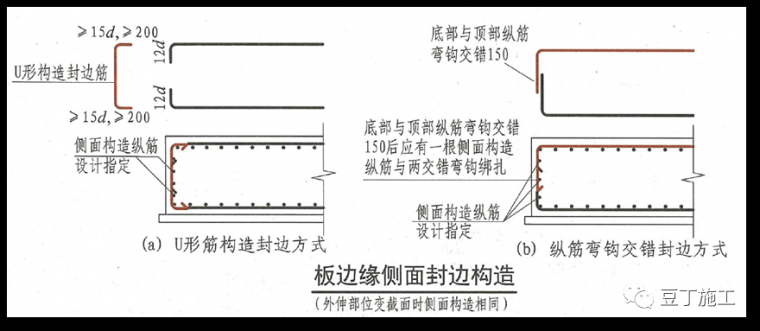

顶层边柱纵筋设置(16G101-1 P67)
顶层中柱纵筋设置(16G101-1 P68)
3、柱梁节点处柱箍筋未设置或间距太大。柱梁节点是核心节点,是抗震的关键节点,不能省掉梁柱节点内的箍筋。
4、钢筋翻样时,柱上下钢筋根数发生变化区域没在下层调整竖向钢筋长度,因而柱纵筋没有长短交错,导致接头未能错开。

柱梁节点箍筋设置


5、保护层未满足最小保护层厚度,根据最新规范图集要求,钢筋保护层厚度应从最外层钢筋外边缘算起至混凝土表面的距离。
6、暗柱较长时,有些项目现场采用两个U形箍筋组合,并使用搭接连接,此做法增加了钢筋搭接长度,导致钢筋用量增加。
暗柱应按16G101图集采用封闭式箍筋做法。
7、底层柱箍筋加密区从地坪以上H0/3开始设置为错误做法,应从基础顶面开始算起(根据结构施工图嵌固端来定)。

暗柱封闭式箍筋设置(16G101-1 P75)

混凝土保护层最小厚度(16G101-1 P65)

箍筋加密区设置(16G101-1 P65)

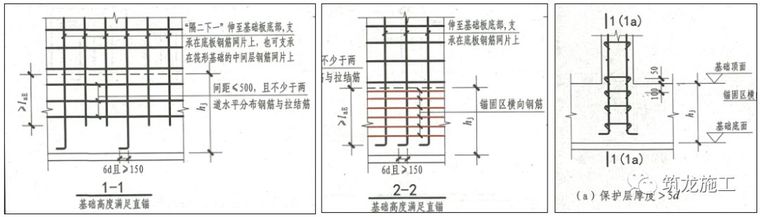

8、柱插筋施工时,伸入基础中的插筋应采用封闭箍筋,此处箍筋仅为外侧大箍筋(非复合箍),当设计无具体要求时,保护层厚度应>5d(d为柱插筋最大直径),可节约部分箍筋。

柱纵向钢筋在基础中构造(16G101-3 P66)
0
3
墙常见错误




1、地下室外墙水平筋(外侧与内铡)在同一位置搭接,没有按接头百分率错开接头。
2、地下室外墙水平筋接头未设置在受力最小处。外墙外侧水平钢筋应位于跨中三分之一或墙高四分之一(二者取较小值)区域,外墙内侧应位于支座及支座附近(主要是有壁柱的地下室外墙)。
3、地下室外墙竖向钢筋接头位置错误,根据规范外墙外侧竖向钢筋应位于墙高中间的三分之一区域,外墙内侧竖向纵筋应位于墙高根部的四分之一区域。
地下室水平筋接头设置要求 (16G101-1 P82)

地下室竖向筋接头设置要求 (16G101-1 P82)
4、墙纵向钢筋搭接长度过长,直接按墙高度。墙封顶时墙竖向钢筋应该是减去下面预留长度再加搭接长度。

竖向钢筋连接构造构造(16G101-1 P73)
5、外墙外侧钢筋顶模未设置保护层垫块,导致外墙外侧钢筋露筋等严重后果,最终把整个外墙破坏掉。外墙外侧直接与覆土接触,保护层不少于40mm。
6、结构总说明或基础说明中未注明顶板是外墙的简支支承还是弹性嵌固支承,施工时没有找到施工依据就擅自组织施工。

外墙纵筋折弯设置(16G101-1 P82)
7、地下室挡墙钢筋位置正确顺序应为:
竖向钢筋在外侧,水平钢筋在内侧。
8、墙拉筋绑扎不规范,拉筋长度、间距或做法不符合规范要求,例如没拉住墙水平筋,施工时不是垂直拉而是斜拉。
9、墙身竖向分布筋从暗柱竖向钢筋外100mm间距进行布筋,而根据图集18G901规定是以剪力墙分布筋设计间距为准,这样可以节省2根竖向分布筋。

拉结钢筋构造(16G101-1 P62)

构造边缘暗柱钢筋布置(18G901-1 3-15)

约束边缘暗柱钢筋布置(18G901-1 3-9)
10、剪力墙插筋,当基础高度满足直锚要求时,插筋可以可不用全部伸至基础底,采用“隔二下一”的方式插筋,并尽量满足保护层厚度>5d(墙插筋直径),以节约基础锚固区横向钢筋,减少钢筋用量。

墙身竖向分布钢筋在基础中构造(16G101-3 P64)
0
4
梁常见错误




1、主次梁交接处,主梁两侧附加箍筋。主次梁交接处未布置箍筋,只布附加箍筋为错误做法。

2、梁底筋漏绑,导致梁钢筋并在一起,并筋影响其受力。绑扎梁底钢筋宜先把梁抬高,用钢管支架固定,待梁上下钢筋包括腰筋全部绑扎完成后再把梁落下去。
3、梁拉钩施工按一端90°,一端135°,应该都为135°,施工时可以先一端加工成90°,待绑扎完后再用扳手弯成135°。

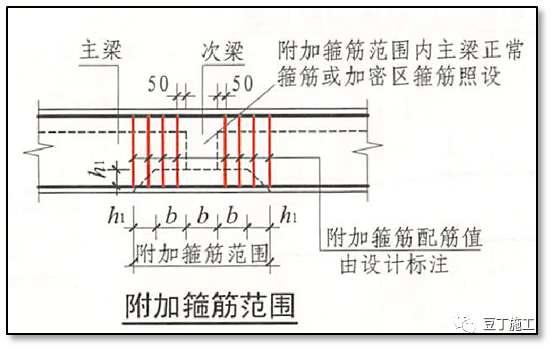

主次梁斜交箍筋设置( 16G101-1 P88 )
4、非抗扭的非框架梁下部纵筋伸入支座图集要求为12d,现场按锚固长度设置,将造成钢筋的浪费。

非框架梁下部纵筋设置 (16G101-1 P89)
5、梁洞口周围未布置钢筋。规范严禁在梁上开洞,但也不可避免要在梁上开洞,补救措施就是对洞口进行加强。
6、梁接头没有设置在受力较小处(上部纵筋为跨中三分之一区域),而是设在受力最大处,有的把梁上部钢筋设在梁支座处或附近。

钢筋接头设置范围(18G901-1 2-1)
7、吊筋按次梁高度施工为错误做法,应该是按主梁高度施工。
8、梁垫块做法不对,垫块强度不够而粉碎,导致梁直接与模板接触,露筋无疑;有的用横筋直接支承在板上,易露筋。
9、梁拉筋漏放或斜放,有的没绑扎,起不到拉筋作用。
10、梁二排钢筋位置不对,离一排距离过大,起不到受力作用。

吊筋设置要求(16G101-1 P88)

二排钢筋设置位置(18G901-1 1-2)
11、梁上部钢筋采用绑扎接头却未在接头位置加密箍筋,按规范要求在接头位置设置横向箍筋,间距为min(5d,100),如果采用绑扎连接,则梁将近乎变成全加密。梁纵筋最好采用机械连接或焊接(非电渣压力焊),这样就不需要对接头进行箍筋加密,可节约箍筋。
12、梁上部钢筋间距过密,混凝土浇筑困难。
13、几个方向梁相交重叠,梁上部钢筋无保护层甚至超过梁高度,这种情况可以把次梁上部纵筋放在主梁上部纵筋之下解决。

钢筋搭接区箍筋设置(16G101-1 P59)
14、非框架梁是非抗震(一般设计图中标注的L梁),箍筋弯钩平直段也无需10d,平直段长度为5d即可。(16G101-1第62页)
15、框架梁在墙、柱中的锚固长度以梁砼来定,实际应该以墙、柱的砼强度来确定梁在墙、柱中的锚固长度,这样可以减少锚固长度节省钢筋。如C30梁与C50墙连接处,三级抗震钢筋搭节省37d-28d=9d。

框架梁锚固长度设置
16、梁侧腰筋设置,应按梁腹板高度(即梁高减去板厚)减去梁底保护层后进行计算设置。

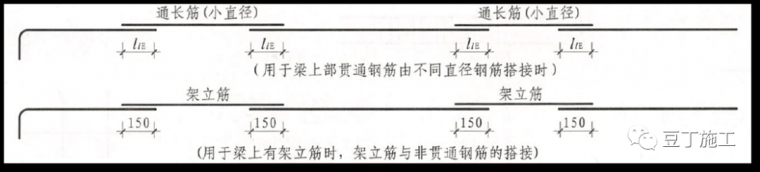

17、梁上部贯通钢筋由不同直径钢筋搭接时,搭接长度的计算以小直径钢筋为准。
18、梁上托柱的情况,梁上柱插筋的固定只能采用绑扎搭接,不得采用焊接。

梁侧腰筋设置(16G101-1 P90)

纵向受拉钢筋抗震搭接长度设置(16G101-1 P61)

梁上部不同直径通长筋搭接长度设置(16G101-1 P84)
0
5
板常见错误




1、板筋的搭接长度过长。
2、板上部钢筋接头位置错误,板上部钢筋接头应在跨中,却设置在支座。
3、板接头可按百分率25%要求设置,而不是按50%施工,可以节省搭接长度钢筋。
4、双向板下部双向交叉钢筋上、下位置关系应按具体设计说明排布;当设计未说明时,短跨方向钢筋应置于长跨方向钢筋之下。

板钢筋接头设置(18G901-1 4-3)

双向板下部钢筋设置(18G901-1 4-6)
5、板下部纵筋伸入支座长度按全伸入支座施工,而规范要求为max(5d,b/2),按规范要求设置伸入长度可以节省钢筋。

板下部纵筋伸入支座长度设置(16G101-1 P100)
6、板上部纵筋伸入支座La,实际施工不管支座有多宽均按伸入支座对边弯折15 d,当支座宽度不能满足锚固长度时才需要弯折15d,如果满足且支座很宽,板上部钢筋可以弯折,但弯折长度加在支座内平直段长度等于锚固长度即可,没有必要一定要到支座外侧,或当平直段长度满足锚固长度可不弯折,视情况而定。

7、板带边缘钢筋锚固长度过长,将造成钢筋的浪费,应按照图集要求进行设置。

板带边缘钢筋锚固长度设置(16G101-1 P105)

黄金城施工技术交流群
每日推送优选资料黄金城 感谢您收看

黄金城 [分享]25套施工建筑材料分类及性能讲义PPT合集

黄金城 报导:标签:
施工建筑材料
建筑材料分类及性能
建筑材料进场复试项目
混凝土组成材料
工程施工技术


资料下载方法:1、点击下方蓝色标题进入资料页面。
   2、点击下载附件进行资料下载。
 (推荐使用电脑或黄金城学社最新版本APP下载哦~)


  1. 建筑装饰材料的分类及功能培训讲义PPT
  2. 绝热材料与吸声材料种类及使用要点讲义PPT
  3. 建筑塑料的分类及应用培训讲义PPT
  4. 防水材料的分类及性能培训讲义PPT
  5. 木材的分类及性质培训讲义PPT
  6. 钢材的分类及技术性能培训讲义PPT
  7. 烧结砖的分类及技术性能培训讲义PPT
  8. 混凝土的强度技术性能培训讲义PPT
  9. 混凝土及砂浆的分类及技术性能培训讲义PPT
  10. 混凝土外加剂的分类及功能培训讲义PPT
  11. 建筑砂浆的分类及技术性能培训讲义PPT
  12. 水泥的分类及技术性能培训讲义PPT
  13. 无机胶凝材料的种类及技术性质培训讲义PPT
  14. 石材的分类及技术性质培训讲义PPT
  15. 建筑材料的基本性质培训讲义PPT
  16. 17层剪力墙结构住宅工程情况汇报材料PPT
  17. 保温材料的分类培训讲义PPT
  18. 沥青混合料分类及技术性质培训讲义PPT
  19. 沥青材料的分类培训讲义PPT
  20. 墙体材料种类及作用培训讲义PPT
  21. 建筑钢材的冷加工及热处理培训讲义PPT
  22. 建筑钢材主要技术性能培训讲义PPT
  23. 混凝土技术性质培训讲义PPT
  24. 混凝土的特点及类型培训讲义PPT
  25. 抹面砂浆种类及应用培训讲义PPT


建筑材料进场复试检测哪些项目?总结!

此前,我们分享总结了
施工过程中要做的检测试验项目
,本文分享总结常用建筑材料进场复试项目,依据规范说明项目的主要检测参数、取样依据和数量,以供大家在工程中参考。





总结建筑材料进场复试项目
说明主要检测参数、取样依据和数量

1

水泥


2

混凝土组成材料


3

钢材


4

钢结构连接件及防火涂料


5

防水卷材


6

防水涂料


7

防水密封材料


8

砖、砌块


9

装饰装修材料


10

建筑节能材料





黄金城施工技术交流群
每日推送优选资料黄金城 感谢您收看

黄金城 [分享]砌体坍塌!附砌筑工安全操作规程漫画解析

黄金城 报导:标签:
砌筑工安全操作规程
砌体局部坍塌
安全隔板
脚手架作业
建筑施工安全

山西某项目施工过程中砌体局部坍塌,致2死6伤

砌体局部坍塌致2死6伤
据山西省吕梁市孝义市新闻办:
8月12日8时,山西一煤化工公司,在进行190t/h干熄焦工程施工时,熄焦槽内砌耐火砖发生局部坍塌事故。

事故造成
2人死亡,6人轻伤
。目前,伤员病情平稳。事故善后及调查工作正在开展。

消防人员正在事故现场救援

消防人员正在事故现场救援










砌筑工安全操作规程漫画解析




01
作业前,必须检查作业环境是否符合安全要求,道路是否畅通,施工机具是否完好,脚手架及安全设施、防护用品是否齐全,检查合格后,方可作业。

02
同一垂直面内上下交叉作业时,必须设安全隔板,下方操作人员应戴好安全帽。


03
在高处架上进行砌筑与装修操作时,不准往上或往下乱抛扔材料或工具,必须采用传递方法。


04
用起重机吊砖要用砖笼;吊砂浆的料斗不能装得过满。吊臂回转范围内不得有人停留,吊件落到架子上时,砌筑人员要暂停操作,并避到一边。


05
车辆运输砖、石时,两车前后距离平道上不小于2m,坡道上不小于10m。从砖垛上取砖时,要先取高处的后取低处的,防止垛倒砸人。


06
在深度超过1.5m的沟槽、基坑内作业时,必须检查槽壁有无裂缝、水浸或坍塌的危险隐患,确定无危险后方可作业。


07
砌筑使用的工具应放在稳妥的地方。在架子上斩砖,操作人员必须面向里,把砖头斩在架子上。挂线的坠物必须绑扎牢固。用锤打石时,应先检查铁锤有无破裂,锤柄是否牢固。


08
砌基础时,应注意检查基坑土质变化,砖(砌)块材料堆放应离坑边1m以上,深基坑有挡板支撑时,应设上下爬梯,操作人员不得踩踏砌体和支撑,作业运料时,不得碰撞支撑。


09
砌筑高度超过1.2m,必须搭设脚手架作业。在一层以上或高度超过4m时,若采用里脚手架必须支搭安全网,若采用外脚手架应设护身栏杆和挡脚板。


10
不准用不稳固的工具或物体在脚手板上垫高作业,更不准未经加圈,就在一层脚手架上随意再叠加一层。


11
已经就位的砌块,必须立即进行竖缝灌浆;对稳定性较差的窗间墙独立柱和挑出墙面较多的部位,应加临时支撑,以保证其稳定性。


12
作业结束后,应将脚手板上和砌体上的碎块、灰浆清扫干净,作业环境中的碎料、落地灰、杂物、工具集中清运,清扫时注意防止碎块掉落,同时做好已砌好砌体的防雨措施。



本文来源于网络,仅供交流分享

黄金城 感谢您收看

黄金城 [分享]10大专业:200套建筑工程安全常用资料合集

黄金城 报导:标签:
十大专业
一键下载
百套资料
安全常用资料
工程施工技术


10大专业,百套资料,一键下载!

S
下载必读
叮!一键下载更新啦~
快来看看本周为大家准备了哪些精品合集吧
工程十大专业,十套资料合集!

主要包括:

【施工】一键下载链接↓
一键下载!200套建筑工程安全常用资料合集
【岩土】一键下载链接↓

桩基计算表合集15套,一键下载
【水利】一键下载链接↓
11套大坝安全监控PPT,一键下载!
【路桥】一键下载链接↓
50套鲁班奖施工组织设计合集[一键下载]
【结构】一键下载链接↓
30套精品混凝土节点详图合集[一键下载]
【造价】一键下载链接↓
20篇装饰装修工程预算编制资料,一键下载
【BIM】一键下载链接↓
上海办公大厦BIM项目(Rvt+Nwc模型+PPT)
【监理】一键下载链接↓
30套旁站监理方案资料合集(一键下载)
【管理】一键下载链接↓
30套工程项目安全管理合集(一键下载)
【房地产】一键下载链接↓
32套养老地产项目开发规划设计(一键下载)
欢迎大家加热收藏本帖,持续关注更新。
大家还可以在评论区留言,告诉我你想要的资料,我尽力满足!


资料下载步骤
1、点击下方蓝色标题进入资料页面。
2、点击下载附件进行资料下载。
3、周五福利放送,合集资料一键下载!


施工专业
一键下载↓:200套建筑工程安全常用资料合集

路桥专业
一键下载↓:50套鲁班奖施工组织设计合集[一键下载]

造价专业
一键下载↓:20篇装饰装修工程预算编制资料,一键下载

结构专业
一键下载↓:30套精品混凝土节点详图合集

BIM专业
一键下载↓:上海办公大厦BIM项目(Rvt+Nwc模型+PPT)

岩土专业
一键下载↓:桩基计算表合集15套,一键下载

水利专业
一键下载↓:11套大坝安全监控PPT,一键下载!

监理专业
一键下载↓:30套旁站监理方案资料合集(一键下载)

工程管理
一键下载↓:30套工程项目安全管理合集(一键下载)

房地产
一键下载↓:32套养老地产项目开发规划设计

黄金城 感谢您收看

黄金城 [公告]活动丨施工问答第二期,答够就有奖励拿!!

黄金城 报导:标签:
活动
施工问答
问答专区
活动奖励
施工技术


第一期施工问答活动问题汇集较少,导致用户们无法大展拳脚,有些遗憾。此次活动时长14天,小编将汇集更多的问题,让我们一起帮助大家解决工作和学习中的问题,有问题的用户可以在问答小组里进行提问,小编会每日更新问题专区!
问答小组传送门:施工问答小组
施工问答1期:施工问答活动1期


·活·动·奖·励

答疑奖励:
1.回答5个问题    现金10元或1年E会员。
2.回答10个问题   现金20元或1个月VIP。
3.回答50个问题   现金100元或一件黄金城精美礼品
第一名回答完成50个问题者,赠予6个月黄金城VIP会员使用权。
(注:奖励123只可获得一种,例如回答15个问题本次活动中只会得到奖励2:1个月VIP或现金20元.)
参加活动的用户请加小编VX发放奖励:Zhulongzjsz
黄金城精美礼品

回答需要满足以下条件:
1.在问题评论区回答,回答灌水无效,要解决问题,每个问题仅限一个有用答疑,已被答疑的小编会及时更换状态;
2.小编会随时对回答进行统计,活动结束后一个工作日内小编会主动私信你进行奖金发放。
3.奖励仅限于活动期间:2020.8.10-2020.8.24 18:00整。
温馨提示:为了便于统计问题数,请回答问题专区里的问题哟。
最终解释权归黄金城学社所有


问答专区


优秀答疑案例
小横杆应该怎样做连墙件?


序号 问题题目(点击进入作答) 状态
1 工作集和样板的关系描述错误的是 待回答
2 房建工程中,原材料进场验收(玻璃棉)材料 已回答
3 钢结构车棚基础 已回答
4 广联达中的墙面面积跟面层面积都是什么? 待回答
5 压密注浆水泥用量算法过程 待回答
6 如何能在边坡格构梁施工中支模牢靠? 待回答
7 电线穿好后,电阻测试记录怎么操作和填表? 待回答
8 地下室直角坡道,坡道梁标高计算问题? 待回答
9 如何快速设计落地式扣件脚手架搭接? 待回答
10 明挖双隧道管廊施工的问题 已回答
11 图中水闸的防渗长度怎么计算? 待回答
12 屋面造型坡屋面栏板如何安装吊篮 已回答
13 人防漏做套管怎样补救措施 待回答
14 板负筋弯折长度 待回答
15 污水管1米的寻求快速对接方法 已回答
16 屋面造型坡屋面栏板如何安装吊篮 已回答
17 16g101中地下室外墙dwq的疑问 待回答
18 土建基础回填质量如何管控? 已回答
19 湿陷性黄土挖方路基怎么处理 已回答
20 基坑悬臂式支护结构设计 待回答
21 深基坑求助 待回答
22 如何计算支撑渗沟的抗力及下滑力? 待回答
23 次梁先绑长跨还是先绑短跨,还是随便。 待回答
24 钻孔灌注桩加锚杆支护中最大弯矩怎么求 待回答
25 外墙纸皮砖 待回答
26 节点建模,与多边形建模,普通建模区别 待回答
27 reivt土建建模 待回答
28 放线计算 待回答
29 受力钢筋间距中同排和两排以上排距的含义 已回答
30 非框架梁先绑长夸还是先绑短夸 待回答
31 梁钢筋可以在中间支座处搭接吗? 已回答
32 检验批 已回答
33 钢筋机械连接接头没有送检 已回答
34 筏板基础上回填砂土,不密实,受力情况? 已回答
35 外墙钢筋绑扎搭接 已回答
36 边坡上基础安全距离得确定 已回答
37 混凝土吊车梁与钢吊车梁的利与弊 待回答
38 混凝土高层结构设计 待回答
39 请问多塔之间地震周期互相干扰该怎么处理? 待回答
40 剪力墙对拉螺杆孔防水措施 已回答
41 外墙保温板 已回答
42 混凝土剪力墙离析严重全是孔洞 已回答
43 铰接柱脚与刚性柱脚如何根据实际工程选用? 待回答
44 点式幕墙玻璃跨度3.2米高1.5,用夹胶玻璃多 待回答
45 观光电梯点式玻璃幕墙玻璃厚度多大 已回答
46 塑性铰与一般理想铰的区别是什么? 待回答
47 剪力墙结构构造边缘柱的箍筋设置 待回答
48 关于实心砖隔墙自重问题 已回答
49 框架柱截面尺寸要求对抗震有何重要作用? 已回答
50 筏板基础钢筋锚固长度不够怎么处理 待回答
51 在进行土方工程前,应做好哪些必要的调查和 已回答
52 人工挖掘土方,作业人员操作间距应保持多少 已回答
53 多台机械同时挖基坑,机械间的间距应为多少 已回答
54 灌注桩塌孔怎么处理? 已回答
55 什么是无粘结后张法施工? 已回答
56 装配式建筑 已回答
57 外墙保温为Xps挤塑板最低厚度是多少? 已回答
58 井字梁长跨在上,还是短跨在上 已回答
59 施工 已回答
60 楼板裂缝的结构补强措施 已回答
61 进风井排风井和排烟井做外墙涂料影响验收么 已回答
62 为什么剪力墙是铝膜,楼板梁却用木模? 待回答
63 抹灰该怎么避免出现空鼓 待回答
63 外架拆除过程中,悬挑层U型环怎么处理的 待回答
63 待回答
63 待回答
63 待回答
63 待回答
63 待回答

QQ扫描二维码
加入黄金城施工技术交流群
了解更多精彩


黄金城 感谢您收看

黄金城 [分享]十大最致命违章作业行为排行榜出炉,警示!

黄金城 报导:标签:
违章作业行为
高处作业
安全带
安全帽
安全文明施工

1.高处作业不系安全带


违章行为:高处作业不系安全带,错误佩戴安全带。
重要提醒:高处坠落为第一大杀手!高处作业指凡在坠落高度基准面2m以上(含2m)有可能坠落的高处进行的作业。请正确系好安全带,切莫心存侥幸。




不系安全带,直接摔死!




一不小心跌落深渊
系好安全带,关键时刻能救命

2.作业过程中不安全站位


违章行为:吊装作业时站在吊物下方;或靠近起吊设备3米范围内及其运动趋势方向,或将身体任何部位探入其中。处于机械设备运转区域。装卸车及抬运作业人员时站在工作区域,或视野盲区
重要提醒:
不安全站位涉及违章范围较广,很多员工没有意识到自己在违章,因此需要加强教育培训,强调不安全站位的危险性,划定作业区域。









起吊站在吊物下面,钢丝绳断裂被砸身亡






3.未断电、未挂牌随意进入机械工作区域


违章行为:未关电、未按急停、未挂牌随意进入机械运转区域;当你回头想出来,门都没有,这等于自杀。可能引起的绞、辗、碰、割戳、切等事故伤害。
重要提醒:
机械伤害无处不在,小则造成人身伤害,大则造成伤亡,发生频率高,是最容易的发生的违章事故。要加强安全教育,严格按照操作规程进行作业。










设备3分钟旋转,地面血肉模糊

4.进入有限空间不进行有毒气体检测/盲目施救


违章行为:进入有限空间不进行有毒有害气体检测,不佩戴防护用品,发生事故盲目施救。
重要提醒:
有限空间事故频发,盲目事故造成事故扩大
1.必须严格实行作业审批制度,严禁擅自进入有限空间作业。

2.必须做到“先通风、再检测、后作业”,严禁通风、检测不合格作业。

3.必须配备个人防中毒窒息等防护装备,设置安全警示标识,严禁无防护监护措施作业。

4.必须对作业人员进行安全培训,严禁教育培训不合格上岗作业。

5.必须制定应急措施,现场配备应急装备,严禁盲目施救。



5.作业现场不戴安全帽


违章行为:天热不戴安全帽;戴安全帽不系帽带;侥幸心里把安全帽脱下;打击伤害无处不在,不要心存侥幸,有可能你没戴安全帽的那一瞬间,事故就发生了!
重要提醒:
只要在作业现场,必须佩戴安全帽



钢板脱钩,安全帽保命


吊绳突然断裂,打击头部



猝不及防,掉下来铁棍直接砸到工人头上!

打击伤害无处不在!






6.违章动火


违章行为:
未审批,未进行危险性分析,在存在可燃物的区域进行违章动火。
重要提醒:
先辨识,再审批,最后进行动火


7.违章进行电气作业


违章行为:
无电工作业证盲目进行电气作业;艺高人胆大违章进行带电作业,带电检维修;毫无安全意识触碰带电设备,违章进入高压电区域。在带电作业过程中设备突然停电时,有的工人便认为此时的设备已经无电,因而放弃防止触电的保护措施。这样做是十分危险的,如果突然恢复送电,或者设备因短路而部分停电,与设备接触就会发生触电事故。
重要提醒:
触电事故频发,夏季更是高发期,需要特别注意

检修设备时触电身亡

触摸漏电设备


维修设备时触电身亡



8.无证/野蛮/违章驾驶叉车


违章行为:
无证驾驶叉车;野蛮驾驶叉车;违章驾驶叉车;车速过快;堆物太高;开叉车不系安全带;超重;视野盲区致死!
重要提醒:
持证开车,严禁违章









9.危险作业不挂牌警示


违章行为:
进行危险作业时不挂牌警示,导致设备运行。
重要提醒:
挂牌可以保命

10.违章操作压力容器


违章行为:
野蛮搬运/装卸/使用气瓶,违章操作压力容器
重要提醒:
严格按照操作规程作业







本文来源于网络,仅供交流分享
